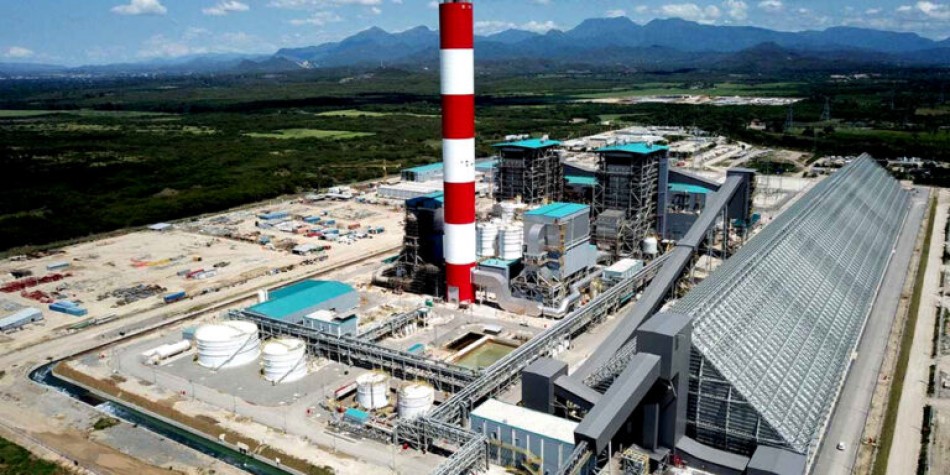

Punta Catalina logra los estándares entre las centrales a carbón
Santo Domingo.-El informe de Sargent & Lundy (S&L) reconoce que la Central Termoeléctrica Punta Catalina (CTPC) cumple con el contrato de construcción, así como con los códigos, estándares de diseño y las buenas prácticas de ingeniería para centrales eléctricas de carbón.
La firma de ingeniería Sargent & Lundy, L.L.C. (S&L) presentó los diferentes componentes del informe final a la Corporación Dominicana de Empresas Eléctricas Estatales (Cdeee) entre el 19 de mayo y el 24 de enero de 2023.
Pese a que el reporte no cumplió con los procedimientos a seguir en los casos de realización de auditorías, en los que es esencial compartir un borrador con la empresa constructora y los demás actores con responsabilidad en el proceso, el reporte elaborado evidencia que se cumplió con lo establecido en el contrato EPC No.101/14.
En sus afirmaciones se observa que en ningún momento consultó sus hallazgos con el Contratista EPC (Consorcio Constructor), el Ingeniero de la Empresa o con la Cdeee. Esto le lleva a presentar algunas afirmaciones no concluyentes o ambiguas que pudiesen ser aclaradas por el Consorcio, el Ingeniero de la Empresa o por la Cdeee. No obstante, las conclusiones de S&L, basadas en los documentos técnicos a los cuales tuvo acceso, confirman que la planta fue bien construida y que es eficiente.
La Central Termoeléctrica Punta Catalina (CTPC) es la principal generadora de electricidad de la República Dominicana. Sus dos unidades, que suman una capacidad bruta de 752 MW (675MW netos), suplen entre el 26% y el 30% de la demanda del Sistema Eléctrico Nacional Interconectado (SENI). Durante el año 2022 Punta Catalina generó un récord de 4,701 GWh y obtuvo beneficios directos para el Gobierno dominicano por 220 millones de dólares.
El informe de S&L confirmó que los equipos y/o materiales suministrados por el Contratista EPC para la CPTC cumplen con el Contrato EPC No. 101/14 y con los referidos códigos y estándares de diseño y con las buenas prácticas de ingeniería para las centrales termoeléctricas de carbón.
Comprobó que el Contratista EPC ha diseñado y suministrado equipos y sistemas de proveedores de calidad con experiencia demostrada en la generación de energía con carbón (General Electric; Babcock & Wilcox; Hamon). En general, los criterios de diseño establecidos, los conceptos y estándares de diseño utilizados y las selecciones de equipos fueron adecuados para una instalación de generación de energía eficiente y confiable.
Señaló que el Consorcio, de acuerdo con los requisitos del contrato, ha proporcionado la documentación completa que define el diseño y las certificaciones de materiales de suministro de los sistemas principales.
En el caso de la caldera refirió que fue diseñada, según lo especificado por Cdeee, siguiendo los requisitos del código de caldera ASME. La caldera fue diseñada y suministrada por una empresa de renombre Babcock & Wilcox. Algo similar indica con relación al condensador y las bombas de extracción de condensado, el diseño, material y tamaño de esos equipos confirman el cumplimiento de los requisititos de la especificación.
El sistema de control de calidad de aire (AQCS) que consta de un lecho fluido de desulfuración de gas de combustión en seco para el control del dióxido de sulfuro y de un filtro textil de chorro pulsante para el control de las partículas también cumple con las especificaciones. S&L reconoce que se seleccionaron, al igual que el resto de los equipos de la planta, proveedores reconocidos para los componentes clave del AQCS, como son Hamon y Cimprogetti.
Indicó que, al momento de la elaboración del informe, el transportador de tubos que se utiliza para transportar el carbón desde el muelle hasta la zona de almacenamiento estaba experimentando fallas masivas y simultáneas de los rodillos después de cada ciclo de descarga, lo que provocaba retrasos operacionales.
Dado que la firma S&L no recibió toda la información técnica sobre ese sistema de transporte de carbón, no puede concluir si el problema es de diseño o mala operación, pues señala que pueden originarse problemas técnicos -como el pandeo excesivo de la cinta- cuando el transportador funciona a velocidades superiores a las normales.
-
